Bachunterquerung Glatt und Erneuerung Wasserleitungssystem

Herisau

Facts & Daten

Bauherr Huber + Suhner AG, Herisau
Projektleitung Schällibaum AG - Florian Meier
Bauleitung Schällibaum AG - Florian Meier
Ausführung 2022 - 2023
Gesamtkosten CHF 0.35 Mio.
Leistungen Ingenieurleistungen allgemeiner Tiefbau, Werkleitungsbau, Wasserversorgung
Bauprojekt bis Realisierung


Projektbeschrieb

Ausgangslage

Die Firma Huber+Suhner AG verfügt im Gebiet Zellersmüli bis Ramsen über ein ausgedehntes Netz an Quellwasserfassungen und Versorgungsleitungen. Die Versorgung dient der Firma Huber+Suhner AG als Kühlung (Kühlwasser) und wurde 1913 erstellt. In den 70er Jahren erfolgte eine teilweise Erneuerung. Im Herbst 2022 hat sich gezeigt, dass mehrere Leckstellen unterhalb der Glatt mit dem dort wirkenden Wasserdruck von ca. 3.5 bar nicht instand zu setzen sind. Im Auftrag der Huber + Suhner AG wurde daraufhin ein Projekt ausgearbeitet, welches den Umwelteinflüssen auf das umliegende Gebiet Rechnung trägt.

Projekt

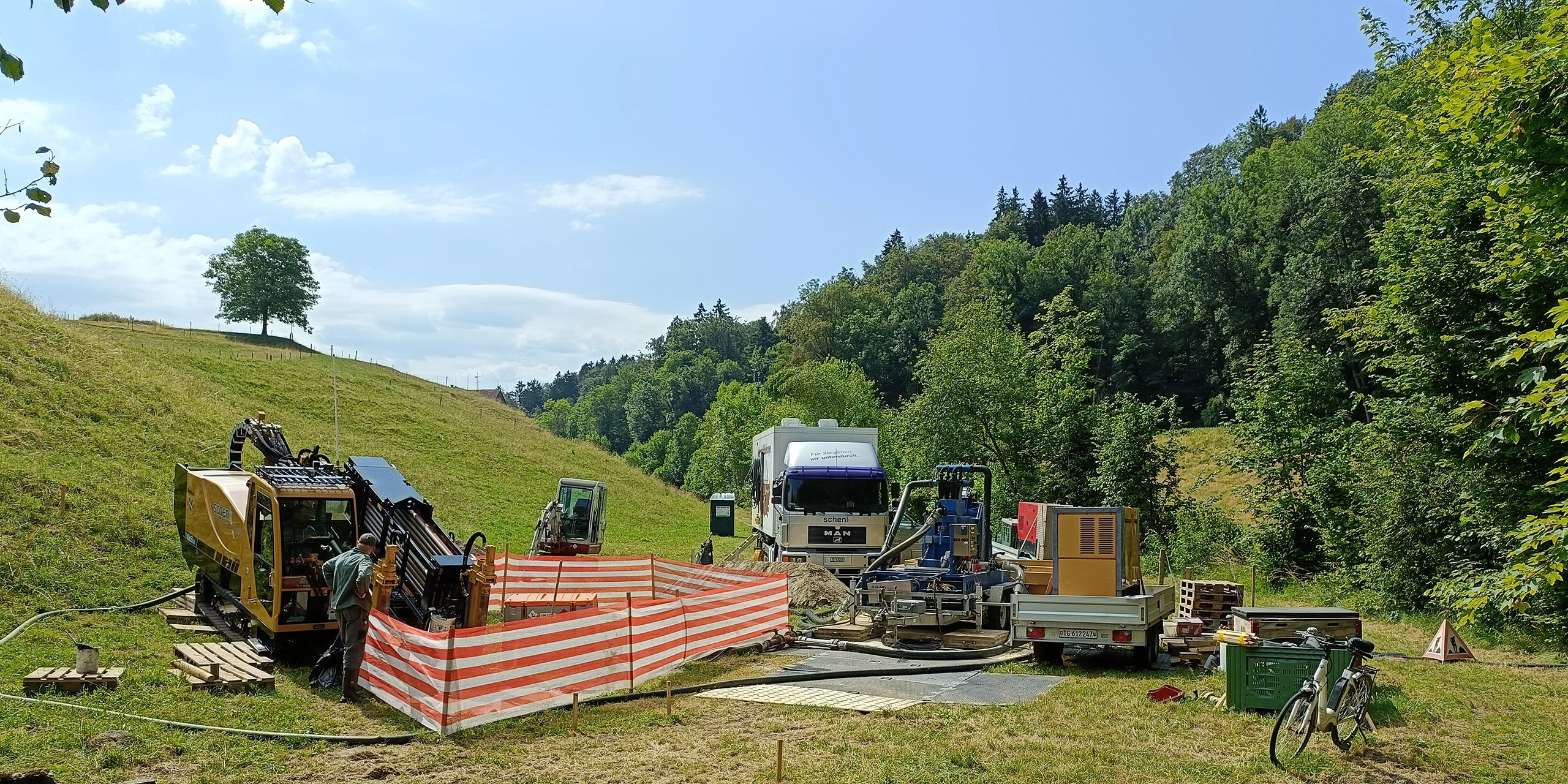

Das Projekt sieht vor, die Glatt sowie den angrenzenden Wald im Bereich Tüfi mit einer ca. 130 m langen Spülbohrung zu unterqueren. Zudem erfolgte eine rund 50 m lange Spülbohrung zur Unterquerung eines steilen Geländes. Mit der Spülbohrung können bauliche Eingriffe ins Gewässer, den Wald sowie gewisse landwirtschaftliche Flächen vermieden werden. Gleichzeitig kann auf die Rodung des Waldes verzichtet werden. Im Bereich Mösli wurde der Zusammenschluss mit dem bisherigen Leitungsnetz über einen herkömmlichen Grabenbau sichergestellt. Der Leitungsbau erfolgte durch eine provisorisch festgelegte Schutzzone SA2. Verschiedene seitliche Zuflüsse konnten gefasst und zum vereinfachten Unterhalt mit Entleerungseinrichtungen, Spülmöglichkeiten sowie Schieber ausgerüstet werden.

Das Projekt stellte hohe Ansprüche an die Koordination und an die Prüfung Umwelt relevanter Themen wie Grundwasser-, Gewässer- und Bodenschutz.


Fakten

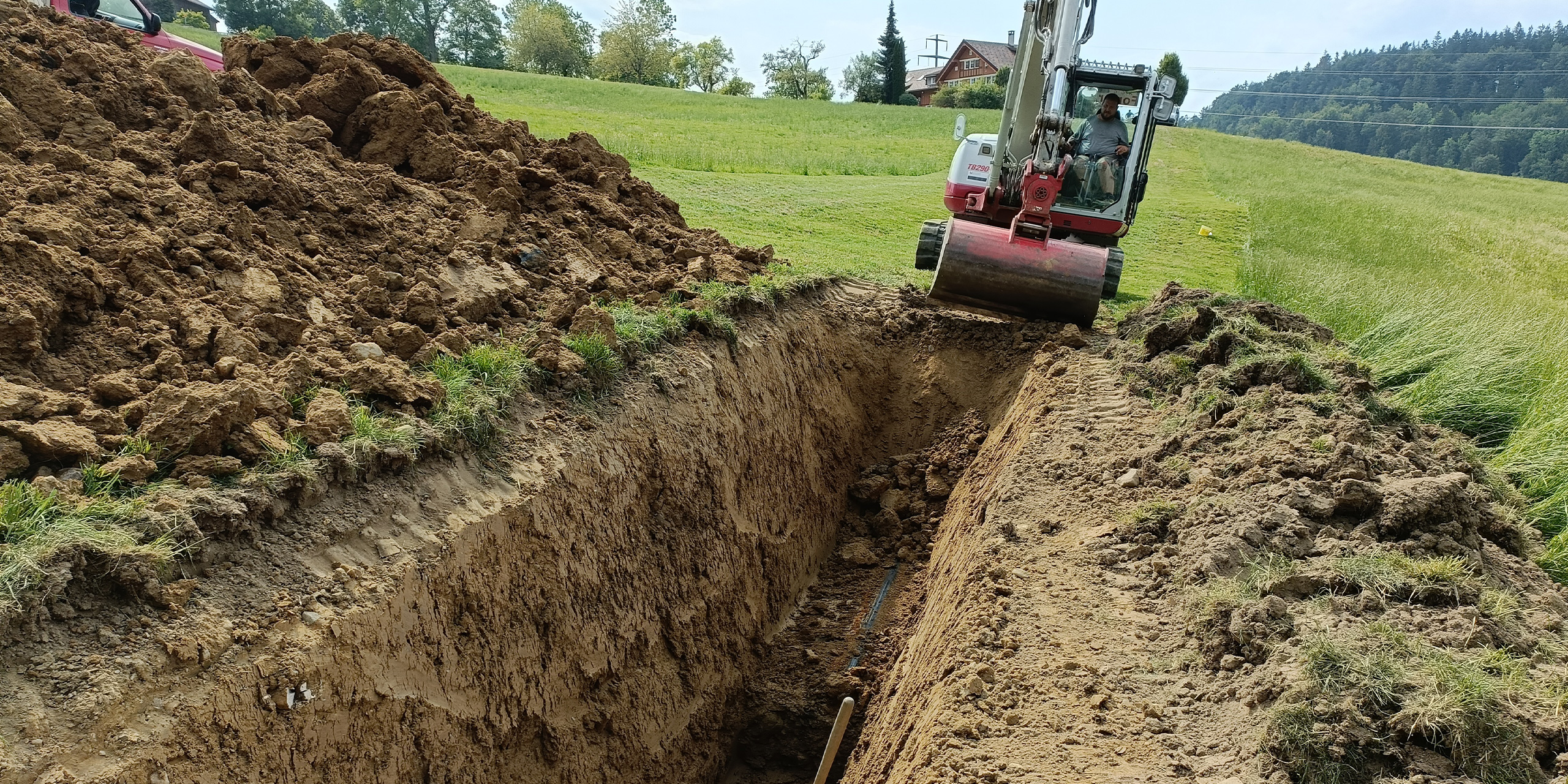

  • Ca. 160 m Leitungsbau DN200 in Schutzzone SA2

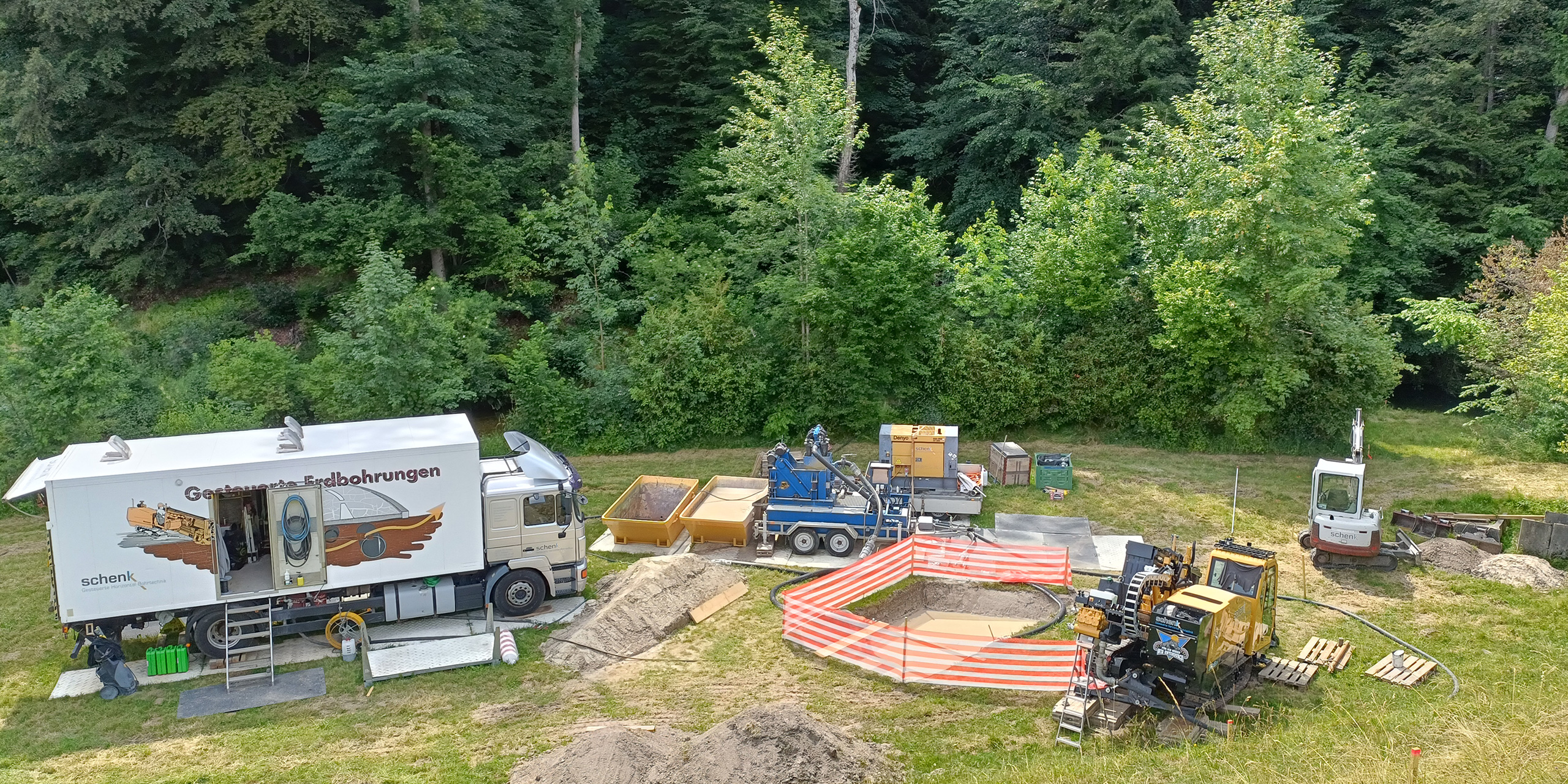

  • Spülbohrung und Leitungseinzug DN160,  130 m und Unterquerung Gewässer
  • Spülbohrung und Leitungseinzug DN160, ca. 50 m
  • Div. Leitungszusammenschlüsse und Ausrüstung zum vereinfachten Unterhalt (Entleerungen, Schieber, Spülzugänge)
  • Begrünung und Rekultivierung
